Projektstand: 08/2024
Planung:
• Anmeldung I-Planung zur BSO 2018-2022
• Datum des geprüften Bedarfsprogramms April 2018
• Beauftragung Planungsteam Dez. 2018 (Objektplaner, Technische Gebäudeausrüstung, Freianlagenplaner, Gutachter)
• Erweiterte Vorplanung: Einreichung 09/2020 an Prüfinstanz Senat / Freigabe 19.07.2021 durch Prüfinstanz Senat
• Bauantrag: Einreichung: 10/2020 / Genehmigung 20.08.2021
• Ergänzungsunterlagen wegen Kostensteigerung, Einreichung 04/2023 an Prüfinstanz Senat / Freigabe 21.07.2023 durch Prüfinstanz Senat
• Anpassung der Fassadenkonstruktion aufgrund von statischen- und brandschutztechnischen Anforderungen am Schulgebäude
• Derzeit Ausschreibungen und Vergaben der Gewerke für den Innenausbau an der Sporthalle
• Vorbereitung der Ausschreibungen der Gewerke für den Innenausbau im Schulgebäude
Bautenstand Schulgebäude:
• 10/2021 Schadstoffsanierung fertiggestellt
• 03/2022 Umverlegung Medienanbindung Eishalle fertiggestellt
• Seit 03/2022 Baustelleneinrichtung mit Verbau und Wasserhaltung
• 09/2022 Entkernung / Rückbau der Fassaden fertiggestellt
• 09/2022 Mikropfahlgründung Bereich Anbauten an Schulgebäude fertiggestellt
• 11/2022 Neubau Kellergeschoss Mensa fertiggestellt
• 06/2023 Rohbauarbeiten Schulgebäude fertiggestellt
• 12/2023 Einbau Fenster und Außentüren an Anbauten Schulgebäude fertiggestellt
• Ab 09/2024 Montage der Holztafelelemente mit Fenstern derzeit
• Ab 11/2024 Dachdeckerarbeiten Schulgebäude geplant
• Ab 01/2025 Montage der Fassadenbekleidung geplant
• Ab 02/2025 Innenausbau Schule geplant

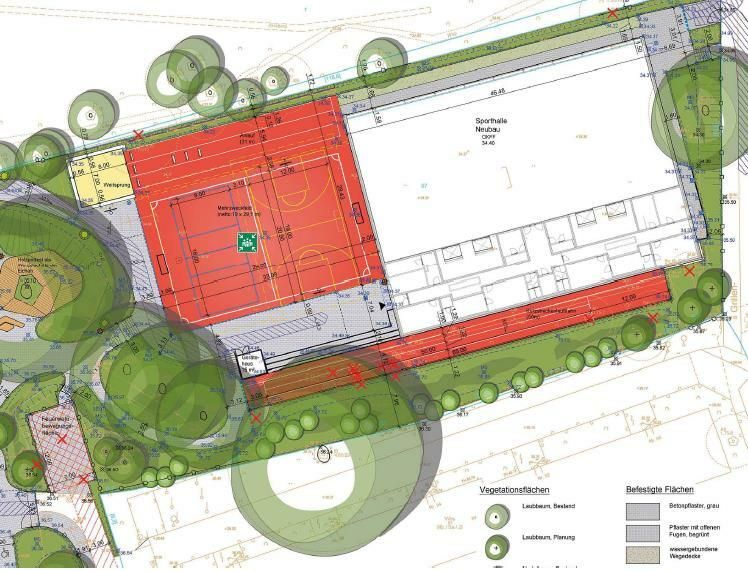

Bautenstand Sporthalle:
• 11/2022 Bohrpfahlgründung Sporthalle fertiggestellt
• 05/2024 Rohbauarbeiten Sporthalle fertiggestellt
• 06/2024 Stahlbinder Dach Sporthalle fertiggestellt
• Seit 07/2024 Dachdeckerarbeiten Sporthalle
• Ab 11/2024 Fenstereinbau geplant
• Ab 11/2024 Fassadenbekleidung Sporthalle geplant
• Ab 01/2025 Innenausbau Sporthalle geplant
Probleme/ Verzögerungen:
Planungsphase:
• Lange Prüfzeiten der Planungs- und Bauantragsunterlagen durch die Prüfinstanzen Senat
• Wechsel des Planers für die technische Gebäudeausrüstung und erneutes EU-weite Vergabeverfahren
• Einarbeitungsphase und teilweise Anpassung der Planungsunterlagen für die technische Gebäudeausrüstung waren erforderlich
• Kostensteigerungen sowie Nachfinanzierung notwendig aufgrund:
a) Baupreisentwicklung 2019-2022 infolge der Corona-Pandemie.
b) Baupreisentwicklung ab März 2022 infolge des Ukraine-Krieges.
c) hohe Inflationsrate
• Aufgrund maßgeblicher, statischer Erkenntnisse, die erst im Bauverlauf deutlich wurden, mussten die ursprünglichen für den Erhalt vorgesehenen Bestandsfassadenplatten zurückgebaut werden und eine umfangreiche Umplanung der Fassadenkonstruktion vorgenommen werden. Durch den unkalkulierten zusätzlichen Planungsaufwand entstand ein nicht unerheblicher Bauverzug.
Bauausführung:
• Insolvenz des Rohbauunternehmens für das Schulgebäude im April 2022, dadurch Verzögerungen im Bauablauf und erneute EU- weite Vergabe und Beauftragung der Rohbauarbeiten im September 2022.
• Aufgrund der fehlenden Fassadenelemente konnten bislang keine Ausbauarbeiten im Schulgebäude stattfinden.
