Dachpappenfabrik Oberschöneweide

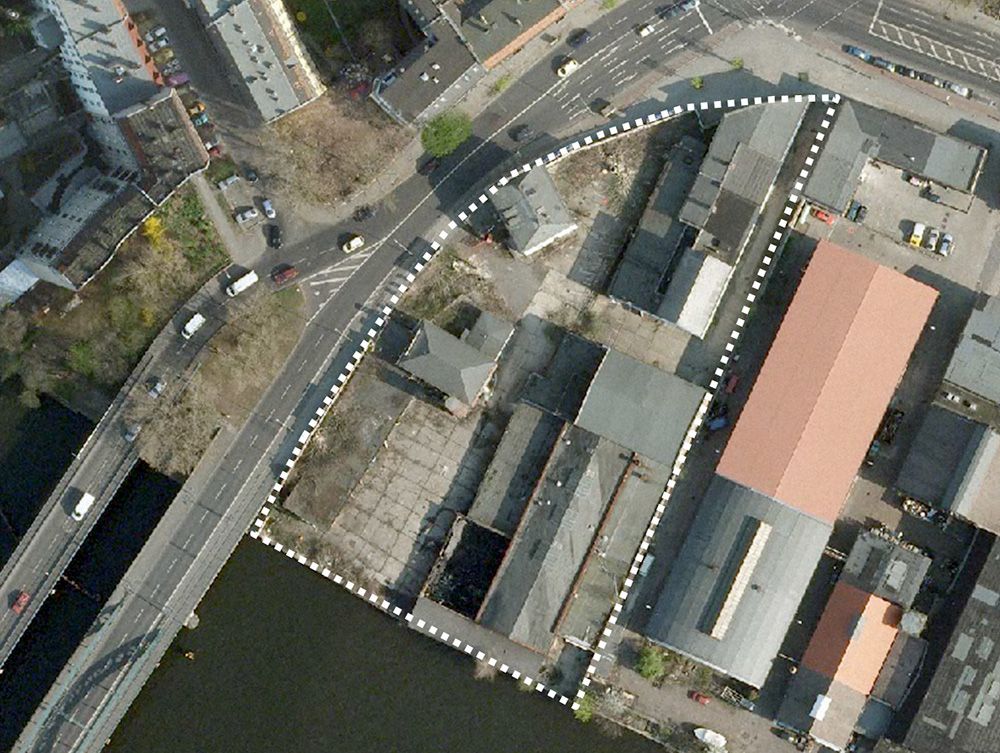

Betriebsfläche Ausgangszustand

Betriebsfläche Ausgangszustand

Nutzungsgeschichte

Der Standort in der Wilhelminenhofstraße wurde im Zeitraum 1894 bis 1945 durch die teerverarbeitende Industrie zur Produktion von Dachpappe, Asphalt und anderen Mineralölprodukten genutzt. Seit 1961 fand die Ansiedlung von Mischgewerbe statt (z.B. Kfz-Werkstätten, Reifenhandel, Malerlager). Nach 1990 wurde das Gelände durch die Karl-Unternehmensgruppe übernommen.

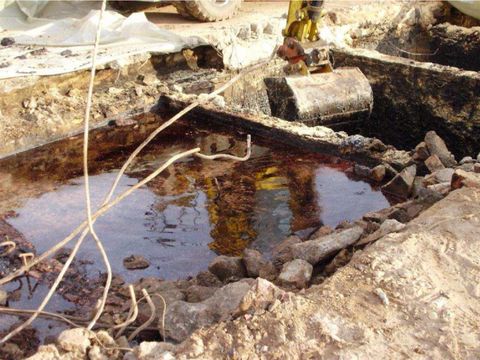

Teerbecken

Schadenssituation

Als Folge von Kriegseinwirkungen, Havarien, Leckagen und Handhabungsverlusten ist eine massive Verunreinigung der Umweltkompartimente Boden und Grundwasser durch flüssige Teerphase [polyzyklische aromatische Kohlenwasserstoffe (PAK)] erfolgt. Die Schwerphase ist gravitativ in den 1. unbedeckten Aquifer eingedrungen und hat sich auf der Oberfläche des folgenden Geringleiters (Geschiebemergel) ausgebreitet. Daneben konnte auch eine flächenhafte Verbreitung der Verunreinigung in der ungesättigten Bodenzone ermittelt werden.

Gefahrenabwehr- und Sanierungsmaßnahmen

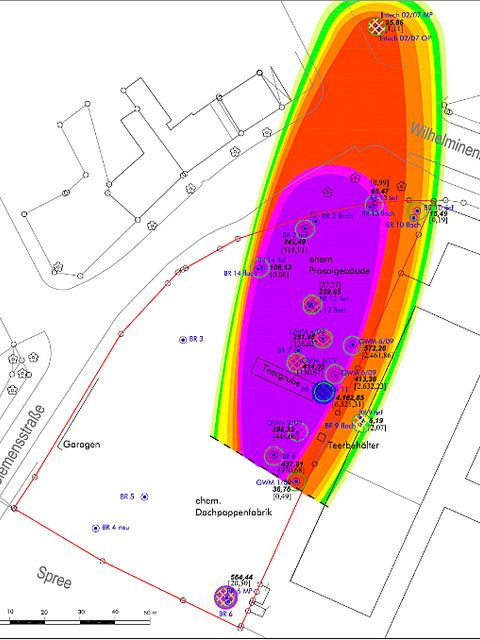

Grundwasserbelastungen Ausgangszustand

Erkundung

Bedingt durch die Lage im Anstrom der Fassungen des Wasserwerks Wuhlheide und die damit verbundene Gefährdung der Trinkwassergewinnung wurden seit 1992 erste Erkundungsmaßnahmen umgesetzt (Boden, Bodenluft, Grundwasser). Dabei wurden im Grundwasser bereits früh Belastungen durch PAK, BTEX, NSO-Heterozyklen (ein- oder mehrkernige zyklische Kohlenwasserstoffverbindungen, in denen mindestens ein Kohlenstoff-Ringatom durch Stickstoff, Schwefel oder Sauerstoff ersetzt ist) und Mineralölkohlenwasserstoffe (MKW) nachgewiesen. Zur weiteren Eingrenzung der Schadstoffverbreitung und zur Beurteilung der Gefährdungssituation wurde seit 2002 im Rahmen mehrerer Kampagnen ein Netz aus 15 Messstellengruppen mit insgesamt 22 Einzelpegeln eingerichtet.

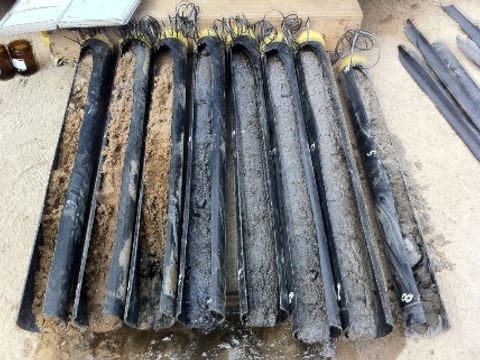

Geöffnete Liner aus Erkundungsbohrungen

Geöffnete Liner aus Erkundungsbohrungen

In den Jahren 2003/2004 wurde anhand einer intensiven historischen Erkundung die Lokalisierung der Lage von Anlagenteilen wie z. B. Teerbecken, Rohrleitungen und Rührwerken vorgenommen. In diesem Zusammenhang ist auch eine Bestandsaufnahme sämtlicher Gebäudeteile einschließlich der Öffnung verschlossener Bauteile erfolgt.

In 2011 wurden die Untersuchungen durch die rechnerische Modellierung der Staueroberfläche ergänzt, um Bereiche (Senken) auszukartieren, in denen eine Akkumulation der Schwerphase zu erwarten war.

ehem. Teerdestillationsblasen

ehem. Teerdestillationsblasen

Sanierung

Als sanierungsvorbereitende Arbeiten wurde in 2010 zunächst der gesamte Gebäudebestand (26.300 m³ umbauter Raum) zurückgebaut. In 2011 sind die Rückbauarbeiten mit der Beseitigung der Teerbecken und der Tiefenenttrümmerung des Untergrundes auf dem Gesamtareal fortgesetzt worden. Dabei erfolgte bereits auch der Voraushub für die anschließende Bodensanierung.

Ab 2012 wurden dann die Arbeiten für den Bodenaustausch bis ca. 11 m unter Geländeoberkante aufgenommen. In dem zentralen Grundstücksbereich wurde der belastete Boden an 256 Bohransatzpunkten im Wabenverfahren entnommen und durch sauberen Füllboden (LAGA Z0) ersetzt. Zum Schutz der Nachbarbebauung mussten die Bohrungen im randlichen Sanierungsbereich als Großlochbohrungen ausgeführt werden.

Neben dem Bodenaustausch im hochbelasteten Bereich erfolgte über die unmittelbare Gefahrenabwehr hinaus auch auf dem restlichen Grundstück auf Initiative und Kosten des Grundstückseigentümers die komplette Tiefenenttrümmerung (Abbruch der unterirdischen Bauten) und ein Austausch der oberen Bodenschicht.

Bei der Beseitigung des Teerbeckens, der Tiefenenttrümmerung und des Voraushubs wurden 5.600 t gefährliche Abfälle (>LAGA Z2) entsorgt (zusätzlich 200 t Teere). Durch den anschließenden Bodenaustausch mit dem Wabenverfahren und den Großlochbohrungen wurden weitere 28.700 t an kontaminiertem Material aus dem Untergrund entfernt.

  • Lageplan Fläche mit Baustelleneinrichtung

    Lageplan Fläche mit Baustelleneinrichtung

  • Baumaßnahme, zwei Bagger auf einem Sandfeld

    Baumaßnahme

  • Bohrlochraster, 3D-Ansicht

    Bohrlochraster, 3D-Ansicht

  • Bohrlochraster, Aufsicht; Karte

    Bohrlochraster, Aufsicht

Zur Erfassung der im Grundwasser gelösten Schadstoffe und Verhinderung eines Abstroms in Richtung der Wasserfassungen des Wasserwerks Wuhlheide wurde in 2012 eine hydraulische Sicherungs-/ Sanierungsmaßnahme mit Förderung von Grundwasser aus 2 Brunnen aufgenommen. Dadurch sollte auch die Schadstofffracht ausgetragen werden, die durch den Einfluss der Bodensanierung (Energieeintrag durch Erschütterungen) mobilisiert wurde. Gleichzeitig diente die GWRA während der Bodensanierung der Reinigung des Auflastwassers sowie des Wassers aus den Entwässerungscontainern.

Die hydraulische Sicherungs-/ Sanierungsmaßnahme (Grundwasserförderung) wurde bis Ende April 2016 fortgeführt.

Weiterhin wird die Grundwasserbeschaffenheit durch ein Grundwassermonitoring als Nachsorgemaßnahme mit halbjährlichen Beprobungskampagnen überprüft.

Kosten

Die Gesamtkosten der Sanierung belaufen sich bis Ende 2018 auf 4,2 Mio. €, wobei der weit überwiegende Anteil der Aufwendungen durch die Maßnahmen zur Bodensanierung verursacht wurde.

Nutzung

Im Jahr 2013 ist die Neubebauung der sanierten Fläche abgeschlossen worden. Seitdem wird das Grundstück wieder gewerblich genutzt (u. a. Futterhandel, Kfz-Werkstatt).
